Ruszają roboty fundamentowe przy budowie bloku 910 MW w Elektrowni Jaworzno III

Palowanie pod płytę fundamentową kotłowni

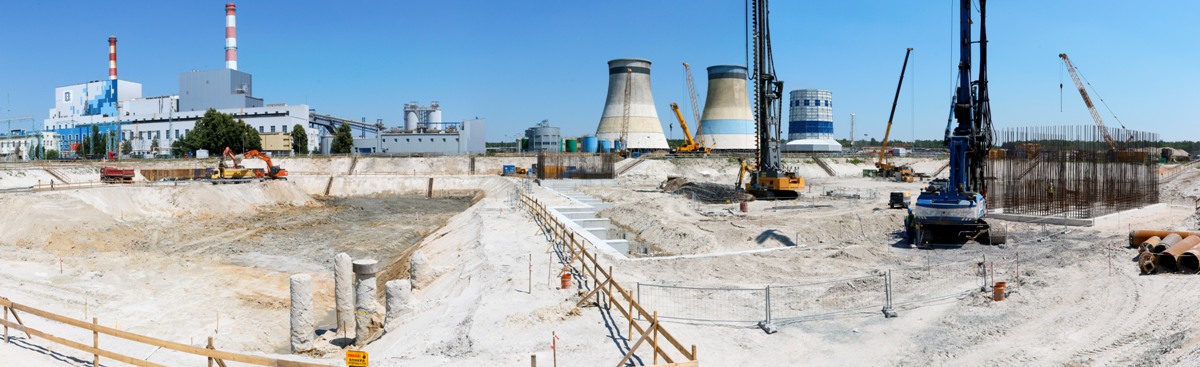

Prace ziemne przy budowie bloku węglowego o mocy 910 MW w Elektrowni Jaworzno III ruszyły z początkiem marca. Pierwszy etap wykopów pod fundamenty budynku głównego kotłowni i maszynowni oraz pod fundamenty chłodni kominowej został już zakończony. 8 lipca rozpoczął się kolejny ważny etap – palowanie pod płytę fundamentową kotłowni.

Prace ziemne przy budowie bloku węglowego o mocy 910 MW w Elektrowni Jaworzno III ruszyły z początkiem marca. Pierwszy etap wykopów pod fundamenty budynku głównego kotłowni i maszynowni oraz pod fundamenty chłodni kominowej został już zakończony. 8 lipca rozpoczął się kolejny ważny etap – palowanie pod płytę fundamentową kotłowni.

 – Prace przy realizacji największej inwestycji Grupy TAURON przebiegają zgodnie z harmonogramem. Z uwagi na kompleksowość oraz rozmach inwestycji wiele procesów z nią związanych przebiega równolegle poza placem budowy. M.in. 2 lipca w fabryce RAFAKO w Raciborzu rozpoczęła się produkcja kotła pyłowego, który będzie miał 124 m wysokości. Budowa bloku 910 MW w Elektrowni Jaworzno III to wielkie przedsięwzięcie organizacyjno-logistyczne. Szacujemy, że podczas szczytu prac na placu budowy będzie pracowało około trzy tysiące osób – mówi Dariusz Lubera, prezes TAURON Polska Energia.

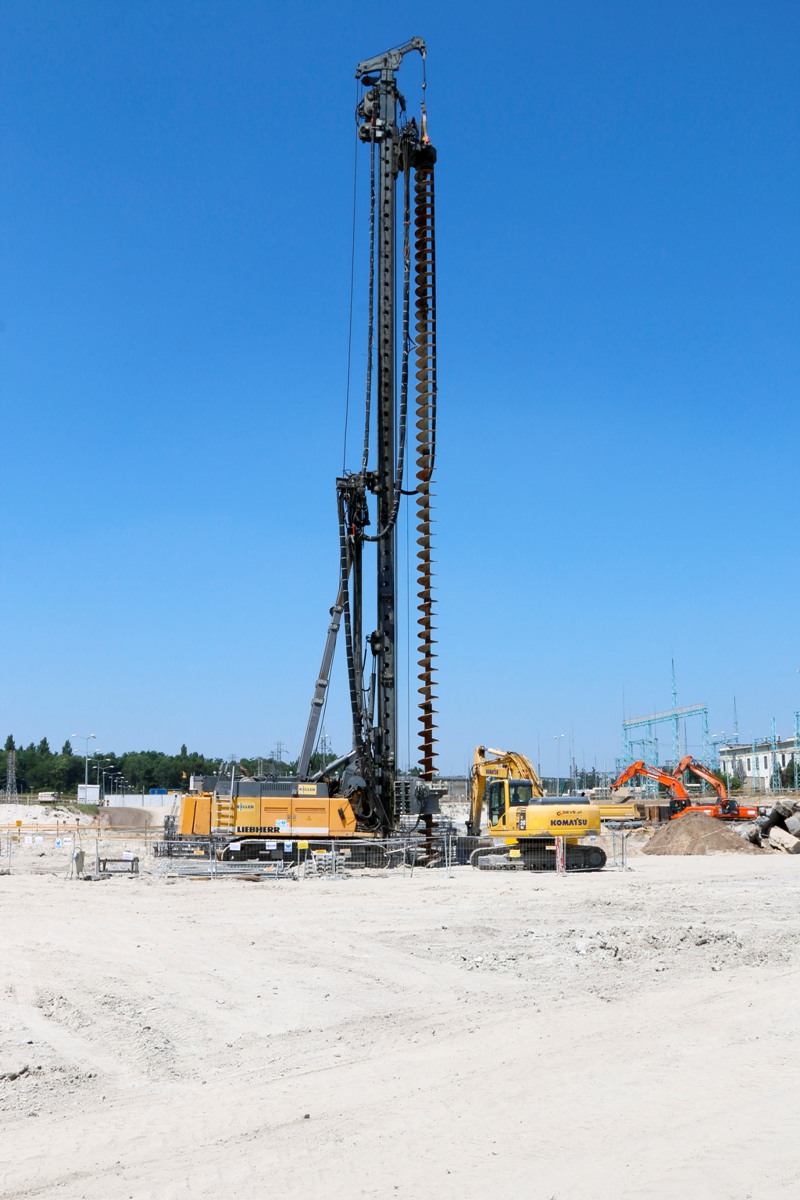

Palowanie to jedna z grup robót fundamentowych polegająca na osadzaniu w gruncie, przy użyciu odpowiednich technologii, stałych pali. Pod budynkiem kotłowni jaworznickiego bloku znajdzie się 220 pali CFA (ang. Continous Flight Auger) każdy o średnicy 800 mm. Pale zlokalizowane będą w pięciu strefach, w zależności od rozkładu naprężeń w płycie fundamentowej. Długość pali będzie się wahała od 22,5 do 30,5 metra. Średnia masa jednego pala, na który potrzeba mniej więcej 13 m3 betonu, to 32 tony. Zgodnie z planem, prace związane z palowaniem potrwają do końca sierpnia.

 – Ten etap prac poprzedzony był wykonaniem i poddaniem próbnym obciążeniom pali testowych. Otrzymane wyniki pozwoliły sprawdzić zgodność praktycznego wykonania z teoretycznymi założeniami projektowymi oraz umożliwiły optymalizację fundamentu, czyli lepsze dopasowanie rzeczywistej nośności pali do występujących obciążeń – wyjaśnia Albert Kępka, prezes TAURON Wytwarzanie.

Po zakończeniu palowania i osiągnięciu przez beton wytrzymałości nastąpi rozebranie platformy roboczej, skucie nadmiaru pali i wyrównanie wykopu. Następnie wykonany zostanie podkład z chudego betonu i rozpocznie się zbrojenie płyty kotłowni.

Podstawowe parametry bloku:

  • paliwo podstawowe: węgiel kamienny
  • moc bloku brutto: 910 MWe
  • Sprawność bloku netto: 45,9 %
  • temperatura pary świeżej: 600 °C
  • temperatura pary wtórnej: 610 °C
  • ciśnienie pary świeżej: 27,5 MPa
  • wyprowadzenie mocy na napięcie: 400 kV

Ruszają roboty fundamentowe przy budowie bloku 910 MW w Elektrowni Jaworzno III

Budowa bloku węglowego o mocy 910 MW w Elektrowni Jaworzno III to największa inwestycja Grupy TAURON. Zgodnie z zapisami kontraktowymi, prace potrwają 59 miesięcy. Blok do eksploatacji zostanie przekazany w 2019 r.

Inwestycja obejmuje budowę bloku energetycznego w oparciu o kocioł pyłowy, opalany węglem kamiennym z niskoemisyjną komorą spalania, przepływowy, na nadkrytyczne parametry pary oraz kondensacyjną turbinę parową sprzęgniętą z generatorem wytwarzającym energię elektryczną. Blok będzie podłączony do nowej rozdzielni 400 kV wyprowadzającej energię elektryczną do Krajowego Systemu Elektroenergetycznego. Umowa z Polskimi Sieciami Elektroenergetycznymi na wyprowadzenie mocy i przyłączenie bloku do rozdzielni 400 kV stacji Byczyna została już zawarta. 17 kwietnia 2014 r. podpisany został kontrakt z głównym wykonawcą bloku konsorcjum Rafako – Mostostal. 14 listopada plac budowy został przekazany głównemu wykonawcy. Z początkiem marca rozpoczęto prace ziemne.

Dodaj komentarz

Twój adres email nie zostanie opublikowany. Wymagane pola są oznaczone *

Reklama

OSTATNIE WPISY

Może Ci się spodobać także...

ElectroMobility Poland z pozwoleniem na budowę fabryki samochodów elektrycznych IZERA
ElectroMobility Poland nawiązuje strategiczne partnerstwo z Foxconn – projekt hubu w Jaworznie nabiera tempa

ElectroMobility Poland S.A. (EMP) osiągnęła kluczowy etap w realizacji projektu hubu produkcyjno-rozwojowego w Jaworznie. Polska spółka potwierdziła nawiązanie strategicznej współpracy...

Grupa Tauron
McDonald’s Polska podpisał umowę z Grupą Tauron na zakup energii z trzech odnawialnych źródeł
W wyniku nowego kontraktu, McDonald’s będzie korzystać z miksu energetycznego obejmującego jednocześnie trzy źródła odnawialne, tj. energia wodna, wiatrowa i...
Farma Wiatrowa Nowa Brzeźnica
TAURON przekazał do eksploatacji szesnastą farmę wiatrową
Grupa TAURON konsekwentnie rozwija swoje portfolio odnawialnych źródeł energii. Do krajowego systemu elektroenergetycznego została przyłączona Farma Wiatrowa Nowa Brzeźnica o...
