Polskie Sieci Elektroenergetyczne gotowe na moc z pierwszych morskich farm wiatrowych

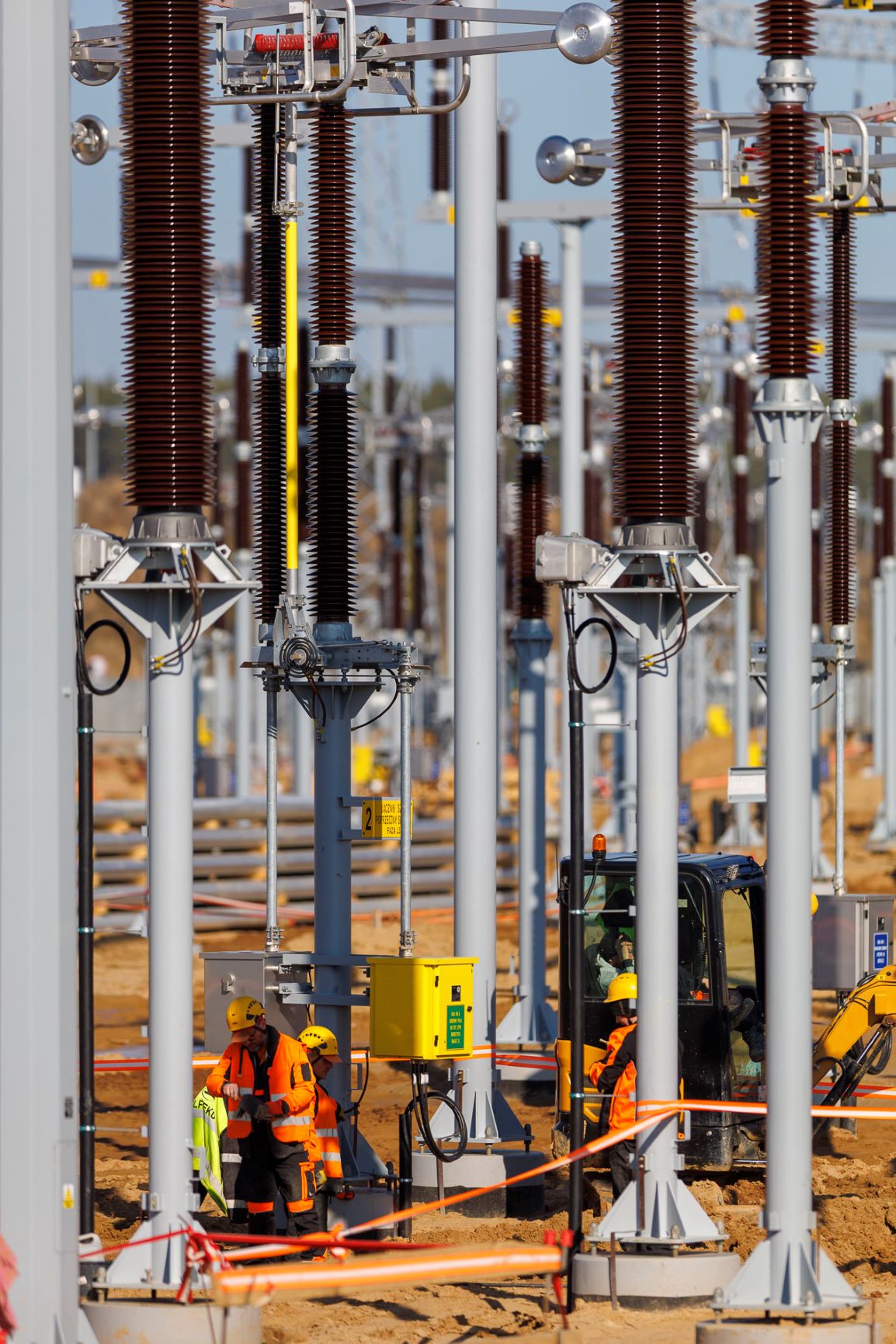

PSE Stacja Choczewo
30 grudnia Polskie Sieci Elektroenergetyczne potwierdziły techniczną gotowość infrastruktury przesyłowej do przyjęcia mocy z morskich farm wiatrowych. Wszystkie niezbędne do tego stacje i linie pomyślnie przeszły próby napięciowe.

 – Nowa stacja Choczewo i rozbudowana stacja Żarnowiec oraz łącząca je linia 400 kV są gotowe do przesyłu energii z farm wiatrowych powstających na Bałtyku do odbiorców w głębi kraju – powiedział wiceprezes PSE Włodzimierz Mucha, odpowiedzialny za obszar realizacji inwestycji.

Prace przygotowujące KSE do przyjęcia mocy z morskich farm wiatrowych są prowadzone przez PSE na Pomorzu od 2019 roku.

Jeszcze przed świętami Bożego Narodzenia wykonawca prac budowlanych na stacji Choczewo, konsorcjum firm SPIE Energy Poland i Elfeko, przeprowadził testy aparatury pierwotnej i wtórnej. Potwierdziły one, że obiekt technicznie jest gotowy do przyjęcia mocy z polskich wiatraków na Bałtyku.

Z kolei na budowanej od października 2024 r. linii 400 kV relacji Choczewo – Żarnowiec firma ElbudBis zawiesiła przewody fazowe i odgromowe, a w ostatnich dniach grudnia wykonała specjalistyczne pomiary potwierdzając gotowość linii do podania napięcia.

Prace na stacji Żarnowiec w ostatnich miesiącach prowadziła spółka z grupy kapitałowej PSE – PSE Inwestycje. W połowie grudnia podłączono dwa nowe pola do szyn zbiorczych i przeprowadzono próby napięciowe, co oznacza, że stacja została przygotowana do podłączenia linii 400 kV, którą za kilka miesięcy z Choczewa popłynie pierwszy prąd z morskich wiatraków.

Do czasu zakończenia wszystkich prac budowlanych i uzyskania pozwoleń na użytkowanie, infrastruktura przesyłowa i stacyjna pozostają w ruchu próbnym.

Polskie Sieci Elektroenergetyczne realizują na północy kraju jeden z największych programów inwestycyjnych w historii spółki. Na potrzeby wyprowadzenia mocy z odnawialnych źródeł energii (OZE) PSE budują dwie stacje elektroenergetyczne i ponad 250 kilometrów linii najwyższych napięć, a istniejąca infrastruktura jest modernizowana. W planach jest budowa kolejnych stacji i linii na potrzeby powstającej w regionie elektrowni jądrowej.

PSE_linia-Choczewo_Zarnowiec-400kV

Źródło: PSE

Reklama

OSTATNIE WPISY

Może Ci się spodobać także...

Centrum danych AI i energia przyszłości
5 GW mocy dla centrów danych do 2040 r. AI stawia nowe wyzwania przed polską energetyką

Rozwój sztucznej inteligencji zmienia nie tylko skalę zapotrzebowania centrów danych na energię, ale również charakter ich obciążenia. Według danych Międzynarodowej...

podpisanie_umowy_se_zydowo
Polskie Sieci Elektroenergetyczne z umową na budowę mostów szynowych na stacji Żydowo Kierzkowo

Polskie Sieci Elektroenergetyczne podpisały z firmą Victor Energy umową na budowę mostów szynowych na stacji elektroenergetycznej Żydowo Kierzkowo w gminie...

73 600 € zysku na MW w Polsce
73 600 € zysku na MW we wrześniu – suena energy po raz pierwszy publikuje benchmark dla Polski i ujawnia potencjał magazynów energii

27,5 GW fotowoltaiki, ponad 11 GW energetyki wiatrowej i szybko rosnąca liczba magazynów energii zmieniają polski system elektroenergetyczny. Wraz z...
